CATEGORÍAS A, B, C Y D DE LA MEL: CÓMO FUNCIONAN LOS INTERVALOS DE RECTIFICACIÓN Y EL DESPACHO CON EQUIPOS INOPERATIVOS

De la teoría a la práctica: cuando un equipo falla y el reloj empieza a correr

En la primera entrada de esta serie sobre MEL y MMEL recorrimos el marco conceptual y normativo del despacho con equipos inoperativos. Quedó clara la jerarquía documental — MMEL aprobada por EASA, MEL aprobada por AESA — y el papel de cada actor del sistema. Pero el momento de verdad de una MEL no llega en la sala de aprobación: llega en la línea de vuelo, cuando un técnico detecta un fallo, abre la MEL en su tableta y se hace la pregunta inevitable: ¿durante cuánto tiempo puede operar esta aeronave en esta situación?

La respuesta vive en una sola línea de cada ítem MEL: la categoría de rectificación. Una letra — A, B, C o D — que define el plazo máximo durante el cual la aeronave puede operar con el equipo inoperativo antes de que la reparación sea obligatoria. Y detrás de esa letra, hay todo un universo operativo: cómo se cuentan los días, qué pasa cuando se acumulan ítems en el HIL, cómo se pide una extensión cuando los repuestos no llegan a tiempo, qué ocurre cuando una aeronave cambia de operador con diferidos abiertos.

En esta entrada vamos a entrar en ese universo. Sin teoría suelta: con ejemplos prácticos, con las trampas que hemos visto repetirse en auditorías reales y con el detalle operativo que no aparece en los textos normativos pero que marca la diferencia entre cumplir y no cumplir.

Resumen rápido

Las categorías de rectificación EASA son A (caso a caso, plazo definido en la propia entrada), B (3 días), C (10 días) y D (120 días). Los días se cuentan consecutivos de calendario, no operativos, y el contador arranca el día siguiente al descubrimiento. Si el plazo se queda corto, existe la RIE (Rectification Interval Extension) regulada por ORO.MLR.105(f), pero requiere procedimiento aprobado por AESA y justificación operativa.

Las cuatro categorías de rectificación: A, B, C y D

Las categorías de rectificación no son una invención del operador ni del fabricante por su cuenta: vienen definidas en la CS-MMEL (Certification Specifications and Guidance Material for Master Minimum Equipment List) de EASA, y el fabricante las asigna a cada ítem de la MMEL siguiendo criterios técnicos rigurosos. Cuando el operador construye su MEL a partir de la MMEL, puede ser más restrictivo — pasar un ítem de C a B, por ejemplo — pero nunca menos restrictivo.

El criterio para asignar una categoría u otra no es arbitrario. Responde a una valoración combinada de varios factores:

  • Impacto sobre la seguridad operativa en el escenario más adverso plausible.
  • Probabilidad de que se produzcan combinaciones con otros fallos durante el periodo de diferido.
  • Disponibilidad de procedimientos compensatorios operacionales (O) o de mantenimiento (M).
  • Experiencia operativa acumulada con ese equipo en la flota mundial.
  • Naturaleza del sistema: crítico para el vuelo, redundante, opcional, de confort.

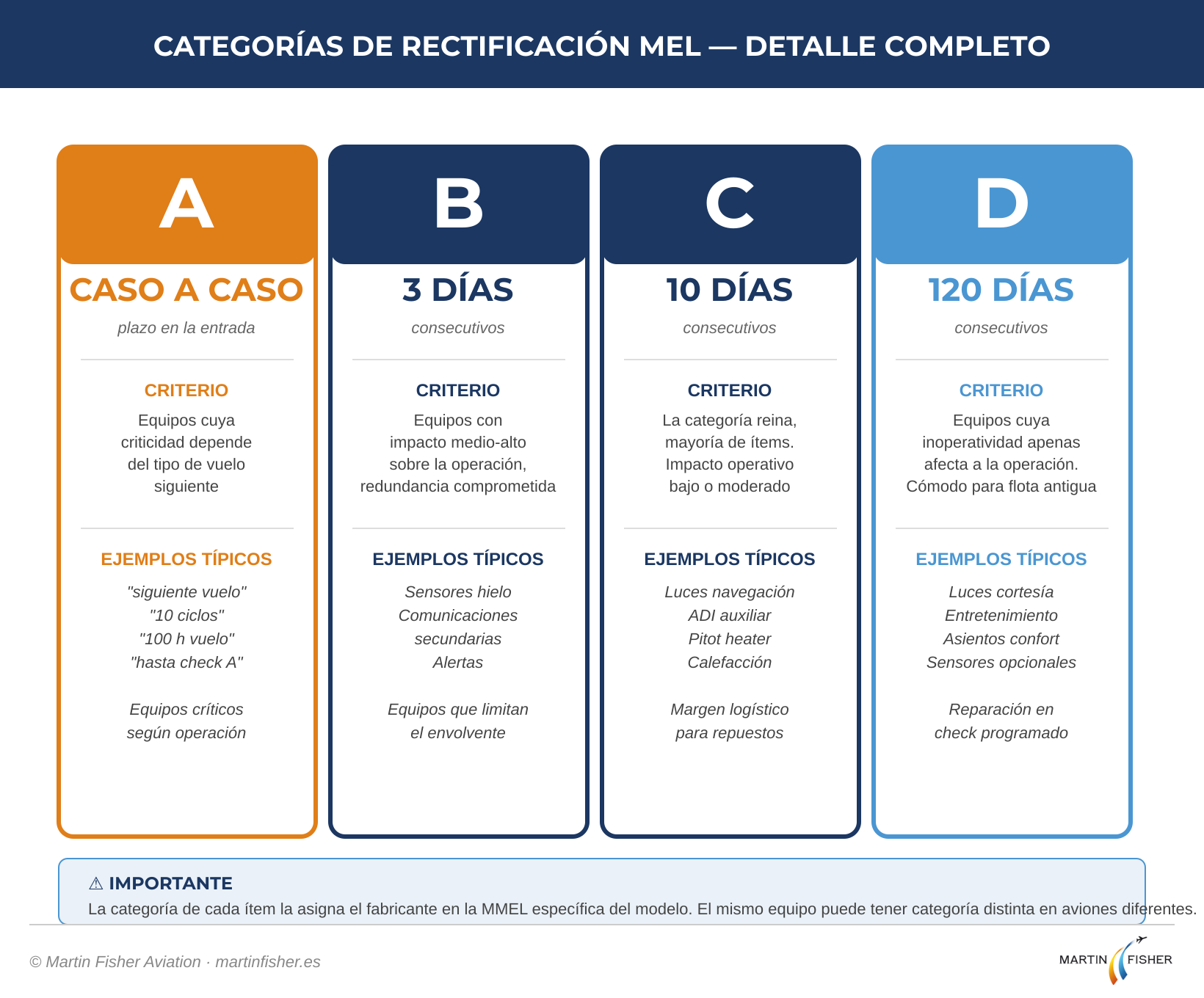

Resumen visual de las cuatro categorías de rectificación A, B, C y D de la MEL con sus plazos y ejemplos típicos

Idea clave

Las cuatro categorías no se aplican por igual a todos los aviones. La MMEL del A320 puede asignar la categoría C a un ítem que en la MMEL del ATR72 sea categoría B. Las decisiones son específicas de cada tipo de aeronave y reflejan su diseño concreto, su redundancia y su filosofía operativa.

Categoría A: el caso a caso

La categoría A es la única de las cuatro cuyo plazo no es fijo. En lugar de un número de días estándar, la entrada de la MEL define las condiciones específicas bajo las cuales puede mantenerse el ítem inoperativo. Suele tratarse de equipos cuya criticidad varía mucho según el tipo de operación que vaya a realizarse a continuación.

Algunos ejemplos típicos de cómo aparecen los plazos en una entrada categoría A:

  • «Sólo durante el vuelo en curso»: el ítem puede mantenerse inoperativo hasta el siguiente aterrizaje, momento en el que la reparación pasa a ser obligatoria antes del próximo despacho.
  • «Para los siguientes 3 vuelos»: típico de equipos cuya inoperatividad genera trabajo adicional para la tripulación que solo es asumible en un número limitado de ciclos.
  • «100 horas de vuelo o 10 días, lo que ocurra primero»: para equipos con una probabilidad de degradación que depende del uso.
  • «Hasta el siguiente check A»: para ítems cuya reparación es razonable abordarla en una parada de mantenimiento programada.

La categoría A obliga al operador a leer cada vez la entrada concreta de la MEL. No vale la memorización. Por eso los procedimientos operacionales (O) asociados a ítems categoría A suelen ser los más detallados de la MEL: la tripulación tiene que saber exactamente qué hacer durante ese vuelo concreto y qué condiciones operativas debe cumplir.

Categoría A y la disciplina del rebote

Hay una trampa típica de la categoría A que vemos repetirse: el equipo se queda inoperativo durante «el vuelo en curso» y, al aterrizar, el operador «extiende» la condición un poco más con la idea de «lo arreglamos en la próxima escala». Si la entrada de la MEL no permite expresamente esa prórroga, la aeronave queda fuera de MEL en cuanto inicia el siguiente vuelo.

Aviso

Categoría A no admite interpretación libre. Cualquier «extensión» de una categoría A es operar fuera de MEL desde el primer minuto.

Categoría B: tres días para reparar

La categoría B aplica a equipos cuyo fallo tiene un impacto medio-alto sobre la operación, pero cuya reparación puede planificarse con cierta urgencia sin paralizar la aeronave inmediatamente. El plazo es de tres días consecutivos de calendario, sin contar el día del descubrimiento del fallo.

Pongamos números a esto. Si un ítem categoría B se abre el martes a las 16:00:

  • Día 0 (martes): día del descubrimiento. No cuenta.
  • Día 1: miércoles.
  • Día 2: jueves.
  • Día 3: viernes.
  • Plazo final: el viernes a las 23:59 hora local de la aeronave.

A partir del sábado a las 00:00, si el ítem no ha sido rectificado o el operador no ha solicitado y obtenido una extensión RIE aprobada, la aeronave está fuera de MEL.

Equipos típicos de categoría B incluyen sistemas redundantes cuyo fallo elimina la redundancia (pero no la función), elementos de comunicaciones secundarios, ciertos sistemas de alerta o equipos cuya inoperatividad obliga a limitar el envolvente operativo de forma significativa (por ejemplo, vetar operaciones en condiciones de hielo).

Categoría C: diez días, la categoría reina

La categoría C es, con diferencia, la más habitual en cualquier MMEL típica. Plazo de diez días consecutivos de calendario, sin contar el día del descubrimiento. Cubre la inmensa mayoría de los ítems «ordinarios» de la MEL: equipos cuya inoperatividad tiene un impacto operativo bajo o cuya reparación requiere logística (repuestos, herramientas, condiciones del hangar) que no siempre es inmediata.

Diez días dan un margen razonable para:

  • Esperar la llegada de un repuesto desde un almacén central o desde el fabricante.
  • Programar la reparación en la próxima parada técnica de la aeronave.
  • Realizar el trabajo en hangar sin perder el ritmo operativo de la flota.

La categoría C es también la que más se beneficia de las extensiones RIE cuando la logística se complica: una huelga de transporte, un repuesto descatalogado que requiere reacondicionamiento, un componente con servicio limitado a un proveedor concreto. Volveremos sobre esto en la sección de RIE.

Categoría D: ciento veinte días, la más permisiva

La categoría D es la excepción. Aplica a equipos cuya inoperatividad tiene un impacto muy bajo sobre la operación segura: sistemas de confort de la cabina de pasaje, elementos opcionales del entretenimiento a bordo, ciertos sensores no esenciales del clima, equipos de uso ocasional cuya función está cubierta por sistemas alternativos.

El plazo de ciento veinte días consecutivos de calendario equivale a unos cuatro meses naturales. Es un margen amplio que permite programar la reparación en una parada mayor (check C, por ejemplo) o aprovechar oportunidades logísticas favorables.

Cuidado

La categoría D no es una «patente de corso» para olvidarse del ítem. El operador sigue siendo responsable de mantener trazabilidad del diferido, de incorporarlo al sistema de planificación de mantenimiento y de asegurar que la reparación se realiza efectivamente antes del plazo. Un ítem D olvidado durante 119 días que llega al día 121 sin reparar es exactamente el mismo incumplimiento que un ítem B olvidado en 4 días.

¿Por qué pocas MMEL tienen ítems categoría D?

En la práctica, las MMEL de aeronaves modernas (Airbus A320neo, Boeing 737 MAX, Embraer E2) tienen relativamente pocos ítems categoría D. La razón es que el diseño actual integra muchas funciones en sistemas comunes; si un equipo está instalado, suele ser porque tiene un papel operativo no trivial. La categoría D se reserva para componentes verdaderamente accesorios.

En aeronaves más antiguas (B737 Classic, MD-80, ATR antiguos) la categoría D era más frecuente porque había más equipos opcionales, de cortesía o de redundancia múltiple.

Cómo se cuenta el intervalo de rectificación

Aquí entramos en uno de los puntos donde más se equivocan los operadores. La regla parece sencilla, pero las situaciones reales la complican. Vamos por partes.

Días consecutivos de calendario, no días operativos

Los plazos B (3 días), C (10 días) y D (120 días) se cuentan en días consecutivos de calendario. Esto incluye sábados, domingos, festivos y cualquier día en que la aeronave esté parada por causas ajenas al ítem MEL (por ejemplo, una huelga de tripulación). El contador no se detiene porque la aeronave no vuele.

Hay operadores que han intentado justificar ante auditoría que «el plazo no corría porque la aeronave estuvo parada por causa mayor». La respuesta de AESA es siempre la misma: la categoría de rectificación mide tiempo de calendario, no horas de vuelo ni días operativos. Si quieres pausar el contador, lo que tienes que hacer es rectificar el ítem.

El día 0 no cuenta

El día del descubrimiento del fallo y apertura del ítem en el HIL es el día 0. No cuenta para el plazo. El día 1 empieza al inicio del día siguiente.

Esta regla existe por una razón práctica: cuando un fallo se detecta a las 23:00 de un día, sería injusto consumir un día entero de plazo por una hora real. Y para evitar discusiones sobre «fallo detectado a las 23:55», se aplica de manera uniforme: el día del descubrimiento siempre es día 0, sin importar la hora.

Línea de tiempo del intervalo de rectificación MEL: descubrimiento del fallo, día 0, plazo de rectificación y vencimiento

El descubrimiento, no el origen del fallo

Hay otra confusión habitual: ¿cuándo arranca el día 0, en el momento real del fallo o cuando se descubre? Respuesta: cuando se descubre y se documenta en el technical log de la aeronave o sistema equivalente. No vale «el fallo lleva fallando desde hace dos semanas, pero como no lo vimos no cuenta»: si en los datos del sistema queda registro de que el fallo era detectable antes (mensajes de mantenimiento del FMS, por ejemplo), AESA puede argumentar que el plazo arrancó antes.

Regla práctica

Documenta el descubrimiento en cuanto lo veas. No esperes a estar en hangar para abrir el ítem. La hora y fecha del descubrimiento es lo que fija el contador, y debe poder defenderse en auditoría.

¿Hasta qué hora del último día?

El plazo se considera vigente hasta las 23:59 hora local de la base del operador del último día del intervalo. Algunas autoridades aplican la hora UTC en lugar de la local. Conviene tener este detalle clarísimo en el manual del operador: si te ajustas al último minuto del último día y la interpretación es distinta, te has saltado el plazo.

Buena práctica operativa

Nunca dejes una rectificación para el último día. Trabaja siempre con margen, ese es uno de los rasgos que distinguen a las organizaciones bien gestionadas en auditoría.

Combinaciones de ítems abiertos: el peligro silencioso

Esta sección es probablemente la más subestimada por los operadores y la que más hallazgos genera en auditorías recientes. La MEL admite el despacho con un ítem inoperativo de forma aislada. ¿Qué pasa cuando hay varios al mismo tiempo?

El principio crítico

Cada ítem individual tolerable puede dejar de serlo en combinación con otros. El nivel de seguridad equivalente que justifica la categoría asignada en la MMEL presupone que el resto de la aeronave está en condición operativa normal. Si hay tres ítems abiertos en el HIL, ya no es así.

El principio de no interferencia

La MMEL impone, casi siempre en su preámbulo, un principio claro: el operador debe analizar si los ítems abiertos simultáneamente afectan a los mismos sistemas o funciones. Algunos ejemplos prácticos:

  • Si tienes un canal de comunicaciones VHF1 inoperativo y, días después, descubres que VHF2 también falla, no puedes mantener ambos abiertos. La MEL típicamente exige al menos un VHF operativo: si solo queda VHF3, podría ser tolerable, pero hay que comprobarlo entrada por entrada.
  • Un sensor de hielo inoperativo combinado con un sistema antihielo de un motor inoperativo: cada uno por separado podría ser categoría C, pero juntos comprometen la operación en condiciones de hielo y la combinación puede no estar autorizada.
  • Dos generadores eléctricos AC inoperativos: aunque cada generador individualmente esté cubierto por su entrada MEL, la pérdida simultánea del segundo elimina la redundancia que justificaba la primera tolerancia.

El análisis no es opcional

Cada vez que se abre un ítem nuevo en el HIL, el procedimiento del operador debe incluir una verificación: ¿interfiere este ítem con alguno de los que ya están abiertos? En operadores grandes, esta verificación está automatizada en el software de gestión de mantenimiento. En operadores pequeños, suele ser manual y aquí es donde se cuela el error humano.

Hallazgo frecuente

AESA, en sus auditorías recientes a operadores 145 y CAMO, está mirando con atención los procedimientos de análisis de combinaciones. Una organización que no pueda demostrar este análisis caso a caso se expone a hallazgo Nivel 2 directo.

¿Qué pasa cuando una aeronave cambia de operador con diferidos abiertos?

Las aeronaves cambian de operador con frecuencia: wet lease, dry lease, venta, transferencia entre filiales de un mismo grupo. Y muy frecuentemente, en el momento del cambio hay ítems MEL abiertos en el HIL. La pregunta operativa es: ¿qué pasa con esos diferidos?

El contador sigue corriendo

Lo primero que hay que tener clarísimo

El cambio de operador no resetea el contador del intervalo de rectificación. Si un ítem categoría C lleva 6 días abierto cuando la aeronave cambia de operador, al nuevo operador le quedan 4 días, no 10. El día 0 fue el día del descubrimiento original, y eso no cambia.

La nueva MEL puede ser más restrictiva

Aquí entra una complicación: el operador anterior tenía su MEL aprobada, con sus condiciones. El operador nuevo tiene otra MEL aprobada, posiblemente con condiciones distintas. ¿Qué MEL aplica al diferido heredado?

La respuesta práctica: aplica la MEL del operador actual. Si la nueva MEL es más restrictiva — el ítem es categoría B donde antes era C, o el plazo es más corto, o hay condiciones operativas adicionales — esas condiciones más restrictivas se aplican desde el momento del cambio. El nuevo operador no puede «heredar» las condiciones más laxas del anterior.

Trazabilidad documental obligatoria

El handover (transferencia) de la aeronave debe incluir documentación completa de todos los ítems MEL abiertos en el HIL: fecha de descubrimiento, categoría, condiciones aplicables, procedimientos (O) y (M) que se están aplicando, plazo restante. Esta documentación es parte del paquete de aeronavegabilidad que se transfiere, y AESA la audita con detalle cuando hay un cambio de matrícula o de AOC.

Práctica recomendada

El operador receptor debe hacer su propia auditoría de aceptación de los diferidos heredados antes de operar la aeronave. No es suficiente con aceptar lo que diga el operador saliente. Cada ítem debe revisarse contra la MEL propia, verificarse que las condiciones se cumplen y dejar registro escrito de la aceptación.

Extensiones del intervalo (RIE): ORO.MLR.105(f)

Llegamos al mecanismo que más mal usado vemos en operadores pequeños y medianos: la Rectification Interval Extension o RIE. Permite ampliar el plazo de rectificación más allá del intervalo original, pero solo bajo condiciones muy específicas y procedimientos previamente aprobados.

Qué dice la norma

El marco regulatorio está en el artículo ORO.MLR.105(f) del Reglamento (UE) 965/2012:

ORO.MLR.105(f)

El operador debe establecer procedimientos para extender los intervalos de rectificación aplicables (B, C y D) por un periodo igual al especificado en la MEL siempre que: (1) la extensión esté contenida en el alcance de la MEL aprobada por la autoridad competente; (2) la extensión sea aprobada por el operador siguiendo los procedimientos descritos en el manual de operaciones; (3) las extensiones se notifiquen a la autoridad competente.

Tres elementos clave para tener presentes:

  1. Solo aplica a categorías B, C y D. La categoría A no admite RIE: o se rectifica dentro de las condiciones específicas o la aeronave queda fuera de MEL.
  2. La extensión es por el mismo plazo del intervalo original: un ítem C (10 días) puede extenderse 10 días más, no 20.
  3. Una sola extensión por ítem, no encadenadas. Si tras la RIE el ítem sigue sin rectificarse, la aeronave queda fuera de MEL.

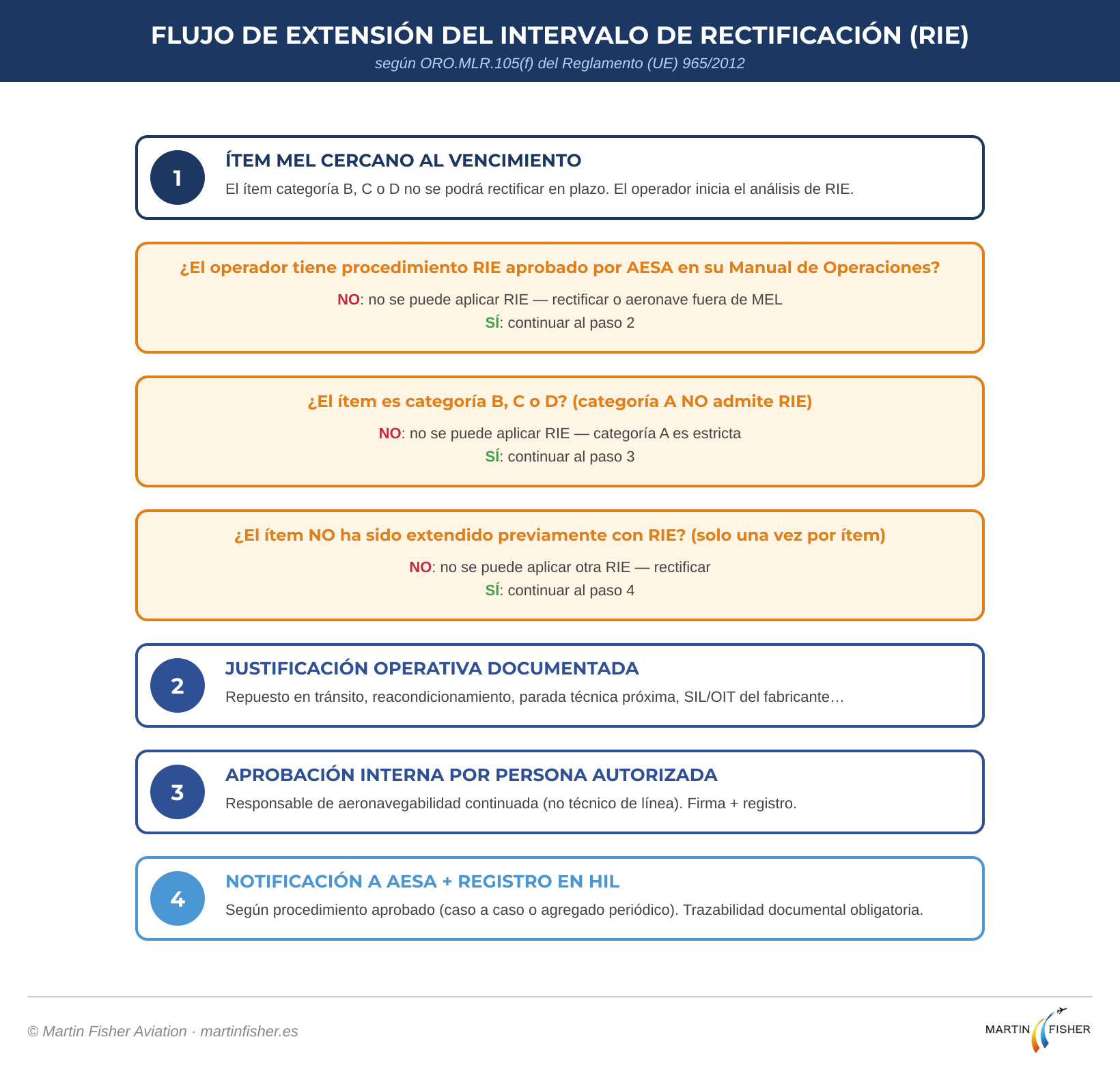

Flujo de solicitud y aprobación de una RIE (Rectification Interval Extension) según ORO.MLR.105(f)

El procedimiento RIE debe estar aprobado previamente

Aviso crítico

La RIE no es un mecanismo que se invente sobre la marcha. Para poder aplicarla, el operador debe tener un procedimiento específico de RIE incluido en su Manual de Operaciones y aprobado por AESA. Si un operador aplica una RIE sin tener el procedimiento aprobado, está incumpliendo ORO.MLR.105(f) y se expone a hallazgo Nivel 1 (el más grave) en auditoría. Una RIE no autorizada es operar fuera de MEL desde el primer minuto.

El procedimiento RIE aprobado define:

  • Quién está autorizado a aprobar internamente una RIE (típicamente el responsable de aeronavegabilidad continuada, no el técnico de línea).
  • Qué documentación es necesaria para justificar la extensión.
  • Cómo se evalúa el riesgo asociado al ítem extendido.
  • Cómo y cuándo se notifica a AESA.
  • Cómo se traza la RIE en el HIL.

Justificación operativa caso a caso

Aunque el procedimiento esté aprobado, cada RIE individual requiere justificación operativa documentada. No vale «lo extendemos porque sí». Justificaciones típicamente aceptables:

  • El repuesto está en tránsito y se prevé recepción en un plazo determinado.
  • El componente requiere reacondicionamiento en taller con plazo confirmado.
  • La reparación está programada en una parada técnica próxima y mover la aeronave antes generaría riesgo operativo mayor.
  • Hay una autorización temporal del fabricante (por SIL, OIT, FAR Nº especial) que permite la extensión bajo condiciones adicionales.
Lo que NO es justificación aceptable

«No hemos tenido tiempo de organizarlo», «el técnico estaba de baja», «queríamos esperar a la próxima escala en base», «el cliente no ha querido pagar la reparación urgente». Estas razones son señales de mala gestión operativa, no justificaciones técnicas válidas.

Notificación a AESA

Cada RIE aplicada debe notificarse a AESA. La forma concreta de la notificación depende del procedimiento aprobado: puede ser una comunicación caso a caso o un reporte agregado periódico. Lo que no admite el sistema es una RIE silenciosa: si AESA descubre en auditoría una extensión que no le fue notificada en tiempo y forma, el hallazgo es seguro.

Casos prácticos: tres situaciones reales del día a día

La teoría es necesaria, pero el aprendizaje real viene de los casos. Vamos a tres situaciones inspiradas en escenarios habituales en operadores de transporte regional, aviación general comercial y operaciones especializadas. Los datos son ficticios pero el patrón es real.

CASO 1 — LUCES DE NAVEGACIÓN INOPERATIVAS EN ESCALA NOCTURNA

La situación

Un operador 145 español opera un CRJ200 en un vuelo doméstico nocturno Madrid–Bilbao. Durante el tránsito en Bilbao, el técnico de rampa identifica que la luz de navegación izquierda del ala (puerto izquierdo, color rojo) no enciende. El avión tiene programado volver a Madrid esa misma noche y luego enlazar con la rotación de la mañana siguiente.

La MEL del operador, en el ítem 33-44-01, dice algo similar a esto:

Entrada MEL 33-44-01

Luces de navegación. Categoría C. Una luz inoperativa puede ser tolerada siempre que el vuelo se realice exclusivamente en condiciones VFR diurnas durante el periodo de despacho inoperativo.

¿Qué hace el técnico?

El vuelo de retorno a Madrid es nocturno. La MEL no permite operar con luces de navegación inoperativas de noche, independientemente de que el plazo C (10 días) esté disponible. La aeronave queda inmovilizada en Bilbao hasta que se cambie la luz o hasta que pueda operar con el siguiente vuelo dentro de las condiciones permitidas (es decir, en horario diurno).

El operador tiene dos opciones reales:

  1. Enviar un técnico desde Madrid con la luz de repuesto y rectificar el ítem esa noche para poder operar el regreso. Coste: traslado del técnico y la pieza, retraso del vuelo de retorno.
  2. Cancelar el vuelo de retorno, dejar la aeronave pernoctando en Bilbao y reabrir la operación al día siguiente con luz natural. Coste: pasaje afectado, alojamiento si aplica, descuadre de la rotación de la mañana siguiente.

La lección

La decisión es operativa, no técnica. Lo importante es que en ningún caso se puede despachar el vuelo de retorno con la luz de navegación inoperativa de noche. La categoría C autoriza 10 días de plazo, pero la condición «exclusivamente VFR diurno» no es negociable.

CASO 2 — DOS ÍTEMS ABIERTOS AL MISMO TIEMPO EN UN ATR72

La situación

Una aerolínea regional opera una flota de ATR72. Una de sus aeronaves tiene abierto en su HIL un ítem C desde hace 4 días: el sistema de calefacción de la pitot izquierda está inoperativo. La MEL permite operar siempre que se evite vuelo en condiciones de hielo conocidas o previsibles, y que el resto del sistema pitot/estático esté plenamente operativo.

El martes por la mañana, durante la inspección prevuelo, el técnico identifica un nuevo fallo: el indicador de actitud del primer oficial (ADI) muestra una bandera de fallo intermitente. La MEL permite operar con un ADI inoperativo en categoría C, siempre que el ADI del comandante esté plenamente operativo y se aplique el procedimiento operacional asociado.

El análisis combinado

Por separado, ambos ítems son tolerables. ¿Y juntos?

El procedimiento del operador exige el análisis de combinaciones. Al revisar el preámbulo de la MMEL y el procedimiento interno, se identifica que ambos ítems afectan al sistema de instrumentos de vuelo y a la capacidad operativa en meteorología adversa. Aunque la MEL no prohíbe expresamente la combinación, el operador decide aplicar el criterio precautorio: rectificar al menos uno de los dos antes de despachar el siguiente vuelo.

La lección

Es la decisión correcta. Una organización con sistema de gestión de seguridad maduro no opera al límite de lo permitido si la combinación genera dudas razonables. AESA, en auditoría, valora positivamente este tipo de criterio conservador documentado.

CASO 3 — AERONAVE EN WET LEASE CON DIFERIDOS HEREDADOS

La situación

Un operador SPO de inspección aérea recibe una King Air 350 en wet lease durante 90 días. El operador saliente le entrega la aeronave con dos ítems MEL abiertos:

  • Ítem 25-22-03 (luz de cortesía cabina trasera), categoría D, abierto hace 80 días. Plazo restante: 40 días.
  • Ítem 34-21-05 (giroscopio direccional auxiliar), categoría C, abierto hace 6 días. Plazo restante: 4 días.

La sorpresa documental

El operador receptor revisa su propia MEL aprobada. Sorpresa: el ítem 34-21-05 en su MEL está categorizado como B (3 días), no C. Su política operativa es más restrictiva porque opera vuelos de inspección con perfil exigente.

¿Qué procede?

  1. El ítem 25-22-03 (categoría D, luz de cortesía) se mantiene tal cual. Plazo: 40 días. Sin problemas.
  2. El ítem 34-21-05 ahora opera bajo la nueva MEL más restrictiva. Como ya lleva 6 días abierto y la nueva categoría B solo permite 3 días, el ítem ya está fuera de plazo desde el día 4. La aeronave no puede operar bajo este operador sin rectificar primero.

La opción operativa es clara: el operador receptor exige al saliente que rectifique el giroscopio direccional antes del handover, o bien lo rectifica él mismo y descuenta el coste del precio del wet lease. No puede operar la aeronave con el ítem abierto bajo su propia MEL, incluso aunque la MEL del operador anterior lo hubiera permitido durante 4 días más.

La lección

Este tipo de situación es donde se prueba la madurez del sistema documental del operador receptor. La auditoría de aceptación de la aeronave previa al handover es la que detecta estos solapamientos. Sin ella, el receptor opera fuera de MEL desde el primer minuto sin saberlo.

Errores frecuentes en el control de intervalos

Estos son los errores que más vemos repetirse en auditorías y revisiones de calidad. Los listamos para que sirvan de checklist autoauditable a cualquier responsable de calidad o CAMO.

Errores en el conteo

Error 1

Confundir días operativos con días de calendario

El intervalo cuenta sábados, domingos y festivos, incluso si la aeronave está parada.

Error 2

Contar mal el día 0

El día del descubrimiento no cuenta. Algunos operadores lo cuentan, perdiendo un día de plazo; otros se «olvidan» de él, ganando indebidamente un día. Ambos errores son hallazgo.

Error 3

No documentar la hora exacta del descubrimiento

Si el fallo se descubrió a las 23:00 de un día, hay que dejar registro horario. La hora puede ser decisiva en caso de revisión.

Error 4

Ignorar la zona horaria

Para operadores internacionales con bases en distintos husos, la zona horaria de referencia debe estar fijada en el manual.

Errores en el control del HIL

Error 5

Items abiertos sin revisión periódica

El HIL debe revisarse al menos en cada inspección prevuelo y, en operadores serios, también semanalmente como parte del sistema de gestión de aeronavegabilidad.

Error 6

Falta de alertas automatizadas

Los sistemas de gestión de mantenimiento modernos avisan automáticamente cuando un ítem se acerca a su vencimiento. Quien aún trabaja con Excel manual asume riesgo innecesario.

Error 7

No analizar combinaciones

Como vimos, es el error más subestimado. Cada apertura de ítem nuevo debe activar un chequeo contra los ítems ya abiertos.

Error 8

Cierres del HIL sin trazabilidad de la reparación

Cerrar un ítem requiere registrar la reparación realizada, el técnico que la firmó, los componentes utilizados y la verificación post-reparación. Sin todo eso, el cierre no es válido.

Errores en la aplicación de RIE

Error 9 — El más grave

RIE sin procedimiento aprobado

Aplicar extensiones cuando el operador no tiene el procedimiento de RIE incorporado y aprobado en su Manual de Operaciones es operar fuera de MEL desde el primer minuto.

Error 10

RIE en categoría A

La categoría A no admite RIE. Punto. Cualquier «extensión» de una categoría A es operar fuera de MEL.

Error 11

RIE encadenadas

No se puede extender una extensión. Una sola RIE por ítem, igual al plazo original.

Error 12

Falta de notificación a AESA

La notificación es obligatoria. No notificar es ocultar a la autoridad información operativa que ella tiene derecho a conocer.

Error 13

Justificación operativa débil

«No nos dio tiempo» no es justificación. La RIE protege frente a imprevistos logísticos legítimos, no frente a mala planificación.

Errores en los cambios de operador

Error 14

Aceptar la aeronave sin auditoría propia de los diferidos heredados

El receptor debe verificar cada ítem contra su propia MEL aprobada.

Error 15

No documentar la transferencia del HIL

La trazabilidad documental es obligatoria y AESA la audita.

Error 16

Aplicar la MEL del operador anterior

Solo aplica la MEL del operador actual. Si es más restrictiva, hay que rectificar.

Conclusión: del calendario al despacho seguro

Las categorías de rectificación A, B, C y D son uno de esos sistemas aparentemente simples que esconden complejidad operativa real. Una letra y un número de días: parece poco para soportar todo el peso del despacho con equipos inoperativos. Pero detrás de cada categoría hay un análisis técnico riguroso del fabricante, una validación de la autoridad de certificación y una decisión operativa diaria del operador que la aplica.

La idea final

Lo que separa a una organización que gestiona bien sus intervalos de una que los gestiona regular no es la complejidad del sistema. Es la disciplina del detalle: contar correctamente los días, analizar combinaciones cada vez que se abre un ítem nuevo, mantener trazabilidad documental impecable, aplicar las extensiones RIE solo cuando hay procedimiento aprobado y justificación real, y nunca operar al límite del plazo si se puede planificar con margen.

En la próxima y última entrada de esta serie, vamos a ver el proceso de aprobación de una MEL ante AESA paso a paso: la documentación que se exige, los plazos administrativos, cómo se gestionan las revisiones cuando cambia la MMEL del fabricante, y los hallazgos típicos que aparecen en auditoría. Es la entrada que te conviene leer si gestionas la calidad o el cumplimiento normativo en una organización 145, CAMO o AOC.

Si todavía no has leído la entrada base de esta serie, te recomendamos empezar por ahí: MEL y MMEL en aviación: qué son, en qué se diferencian y por qué son la clave del despacho con equipos inoperativos. Allí encontrarás el contexto normativo completo, el papel de cada actor del sistema y los conceptos relacionados (CDL, NEF, DDPG) que aparecen también en esta entrada.

Y como anticipamos en la entrada anterior, próximamente lanzaremos formación específica sobre gestión avanzada de MEL y despacho con equipos inoperativos, dentro de nuestro catálogo de cursos aeronáuticos. Si quieres recibir aviso cuando esté disponible, suscríbete al blog o escríbenos.

Para profundizar en otros documentos clave que aparecen en esta entrada puedes consultar también nuestras guías sobre el EASA Form 1, el FAA 8130-3 con dual release EASA y el Reglamento (UE) 1321/2014.

En Martin Fisher Aviation diseñamos formación aeronáutica seria, completa y actualizada para profesionales del sector. Llevamos desde 2019 ayudando a operadores, organizaciones de mantenimiento, CAMO, ATO y escuelas a cumplir con la normativa EASA y a mantener a sus equipos al día. Contacta con nosotros si quieres saber más sobre nuestra oferta formativa.

Deja un comentario

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *
